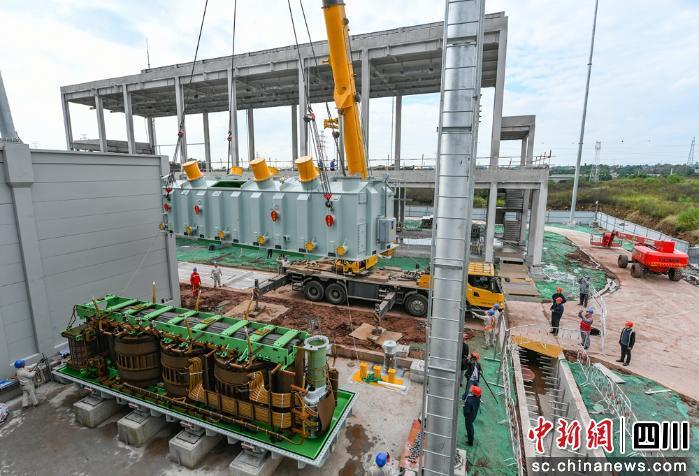

中新網四川新聞11月5日電。▌⒅铱 張躍)“各點位準備好,起吊!”11月5日,瀘州市江陽區柏木溪二段的220千伏瓦窯壩變電站建設現場,隨著吊車轟鳴聲持續響起,3號主變壓器外殼被緩緩吊起,主變壓器安裝前的吊罩檢查工作順利完成。
“這臺重達150噸的主變壓器剛從廠家運抵瀘州,歷經5天長途大件運輸。為確保安裝前內部各部件完好無損,保障后續安全投運,必須開展吊罩檢查!爆F(xiàn)場技術負責人柳韜解釋道。此外,吊罩檢查還需滿足特定自然條件,例如空氣濕度需小于75%、周邊環境無粉塵及顆粒等。恰逢雨后天晴,當前環境條件完全符合作業要求。
外殼起吊后,褪去“外衣”的龐大變壓器露出內部結構,器身內部清晰呈現在工作人員眼前。身著防塵服的技術人員登上變壓器器身,對鐵芯、繞組、引線抽頭等平時難以觀察的部件逐一檢查完好性,同時對各部件螺絲進行緊固;隨后用測試儀器對分接開關開展絕緣電阻測試,進一步對器身內部進行清潔除塵,并仔細排查是否留存雜物。
經過一系列“保姆級”細致檢查,確認器身各部件均完好無誤。之后,工作人員按流程重復起吊操作,將外殼精準復原至變壓器器身。歷時數小時的作業,為后續安裝工作交出了“放心答卷”。下一步進入電氣安裝階段后,主變壓器還將陸續安裝散熱片、線路套管等部件。
220千伏瓦窯壩變電站是國網瀘州供電公司規劃建設的第10座220千伏變電站,也是瀘州電網首座采用半戶內式布局的220千伏變電站,具有占地面積省、設備運行環境更優的特點。該工程于2024年11月正式開工,本期規劃建設180兆伏安主變壓器2臺,配套建設220千伏線路2回、110千伏線路6回、10千伏線路24回,預計2026年3月前竣工投運。
據工程項目經理董立國介紹,目前220千伏瓦窯壩變電站主要建筑物結構工程已全部完工,下一步將重點推進電氣安裝與調試工作。工程建成投運后,將顯著提升瀘州220千伏主干電網的可靠性與穩定性,精準匹配兩江新城城西片區日益增長的用電負荷需求。(完)
