瀘州供電:加快迎峰度夏重點電網工程建設
2025年05月13日 20:20 來源:中新網四川 編輯:堯欣雨

  中新網四川新聞5月13日電 (劉忠俊 馬寧果)“繩子拉緊一點,到位,收好,開始固定!”5月13日,瀘州市龍馬潭區胡市鎮三教村2組境內,望龍至林莊220千伏線路工程N5鐵塔組立現場一派繁忙景象。55名建設者分布在三個施工點位,加快重點電網工程建設。

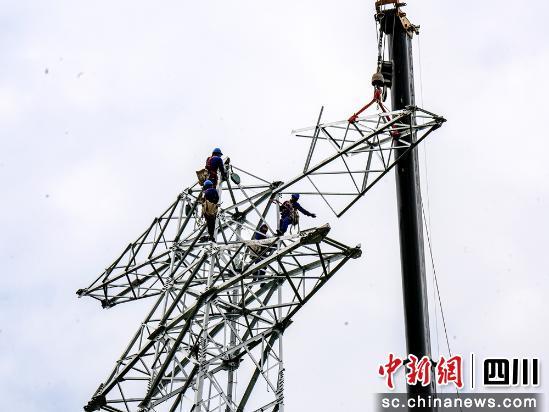

組塔施工現場。瀘州供電供圖

  望龍至林莊220千伏線路工程是國網四川省電力公司2025年迎峰度夏重點工程,該工程也是瀘州電網主網架的關鍵連接線路,對瀘州電網意義重大。工程起于220千伏望龍變電站,止于220千伏林莊變電站,新建47基鐵塔,架設15.6公里線路!肮こ探ㄔO有效期非常短,面臨諸多挑戰,工程7次跨越渝昆高鐵、蓉遵高速公路、隆敘鐵路等交通要道,施工難度和安全風險非常大!笔┕ろ椖拷理王冠雄,基礎坑深、鐵塔重量和導線自重等均創了瀘州供電公司基建工程歷史之最。

  為確保工程安全高效推進,國網瀘州供電公司大力推廣機械化施工,通過旋挖鉆機開挖基坑、吊車組塔、可視化牽張系統開展放線作業等方式,大幅提高施工效率,減少作業風險!暗踯嚱M塔只需一天便可完成,采用人工組塔就需要5天。”王冠雄稱,為讓75噸大吊車進入施工點位,還提前修了一條長100米、寬4米的便道,是當?shù)氐谝粋施工機械化率超90%的線路工程。

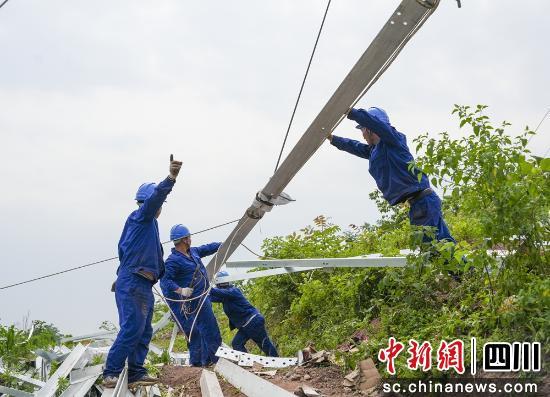

建設者正在加緊組塔施工作業。瀘州供電供圖

  目前,望龍至林莊220千伏線路工程已完成9基鐵塔組立工作,計劃2025年迎峰度夏高溫大負荷來臨前建成。投運后,將打通瀘州電網主網架供電瓶頸,為電網增加40萬千伏安的供電能力,增強地方電網在迎峰度夏期間電力供應的可靠性,為區域經濟社會高質量發展賦動能。(完)

中國新聞網·四川新聞版權與免責聲明:

① 凡本網注明"來源:本網或中國新聞網·四川新聞"的所有作品,版權均屬于中新社,未經本網授權不得轉載、摘編或利用其它方式使用上述作品。已經本網授權使用作品的,應在授權范圍內使用,并注明"來源:中國新聞網·四川新聞"。違反上述聲明者,本網將追究其相關法律責任。 ② 凡本網注明"來源:XXX(非本網)"的作品,均轉載自其它媒體,轉載目的在于傳遞更多信息,并不代表本網贊同其觀點和對其真實性負責。 ③ 如因作品內容、版權和其它問題需要同本網聯系的,請在30日內進行。 聯系方式:中國新聞網·四川新聞采編部 電話:+86-28-62938795
