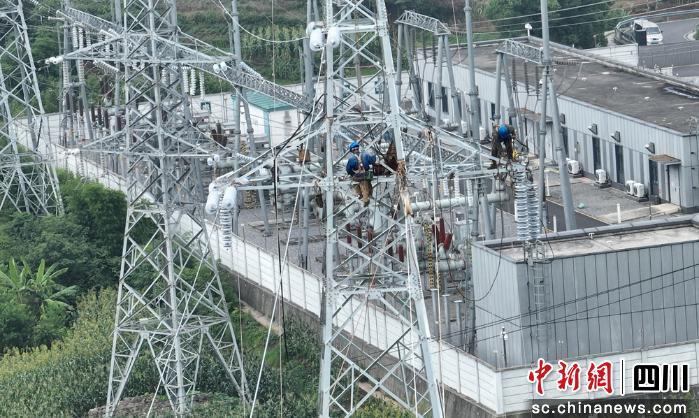

中新網四川新聞12月18日電 (劉忠俊 黃星 馬寧果)12月18日,110千伏大春線帶負荷測試順利完成,隆瀘敘鐵路最后一條供電線路完成投運。至此,瀘州境內3個牽引站全部實現雙電源供電,為鐵路開通運營提供了堅強電力保障。
隆瀘敘鐵路是西部陸海新通道西線主通道及四川南向貨運核心通道。投運后,將銜接隆黃鐵路敘永至畢節段,構建起川南直連北部灣的陸海聯運大動脈!拌F路開通,電力先行!2025年以來,國網瀘州供電公司直面工期緊、任務重等難題,統籌推進供電工程建設、線路遷改等重點任務,提前3個月完成供電工程貫通,為鐵路早日通車奠定堅實基礎。

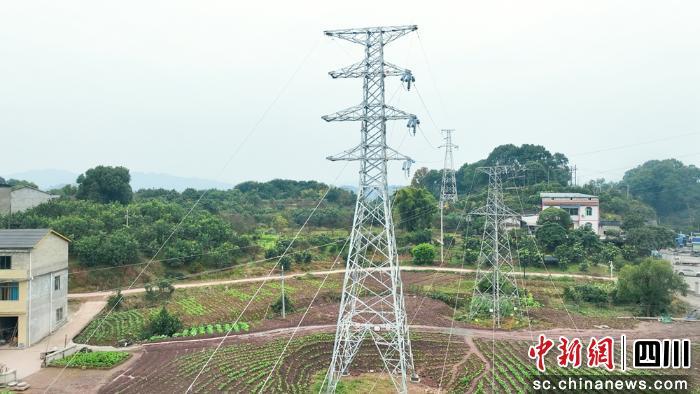

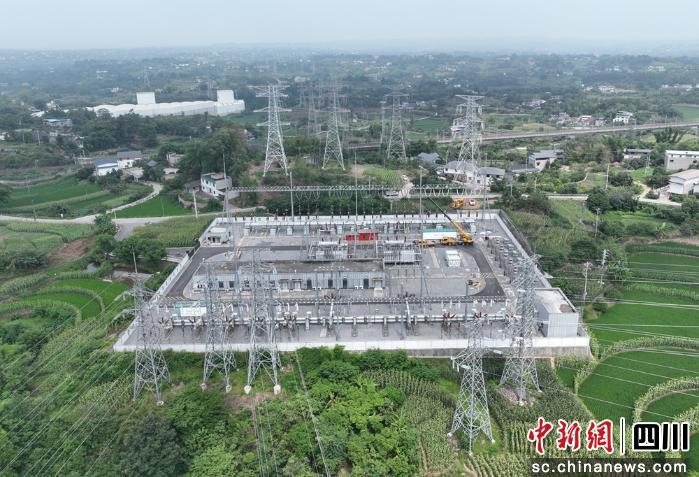

隆瀘敘鐵路起于隆昌站、止于敘永北站,在瀘州境內設有江門、納溪、雙加3座牽引站!靶铻槊總牽引站建設2回供電線路,確保供電可靠性!痹摴窘ㄔO(shè)部項目經理何魏平介紹,此次工程包含6回110千伏新建線路(總長60.6千米、新建鐵塔216基)及5個變電站6個新增間隔。這是國網瀘州供電公司首次同步推進3個牽引站全流程建設,工程先后5次穿越500千伏及以上線路,多次跨越鐵路、高速公路,跨越35千伏線路超百次,在時序安排、力量調配等方面面臨較大挑戰!拔覀兲崆4個月啟動籌備工作,通過優化施工方案、開展專家論證、對接多方完成關鍵協調等舉措,以全鏈條管控保障工程同步高效施工。”何魏平表示。
2025年2月工程開工后,位于烏蒙山腹地的江門牽引站成為攻堅重點!霸搮^(qū)域28公里線路需跨越高山,物資運輸難度大,且線路交叉點多、施工期多陰雨天氣!陛旊娺\(yùn)檢中心副總經理蒲春林介紹。為攻克難題,公司采用“爬山機+人力”的組合方式運輸物資,優化施工時序安排,堅守“小雨不停工、大雨備工”原則,搶抓每一個施工窗口期。針對瀘縣區段施工特點,采用機械化施工模式,高峰期組織10余個班組同步作業,大幅提升施工效率。最終,江門牽引站首回線路提前5個月投產,第二回線路提前3個月具備供電條件,有力保障了隆黃鐵路相關區段2025年按期通車。
隆瀘敘鐵路瀘州段全長約138.6公里,途經5個區縣,需遷改多條電力線路,才能保障鐵路施工及后續運營安全。此次共完成187條線路遷改,其中35千伏及以上線路37條、10千伏及以下線路150條!熬路遷改環節繁雜,任一環節出現問題都將影響整體進度!眹網瀘州供電公司運檢部專責余裕說。
“此次遷改規?涨,僅前期梳理工作優先級就耗費了大量精力!庇嘣1硎荆w改點多面廣,既要保障遷改進度,又要兼顧區域供電可靠性,協調難度極大。對此,公司主動牽頭協調多方單位,組建專項工作小組,制定差異化遷改方案,并行推進各點位施工,動態跟蹤工程進展,確保工期可控。同時,開通電力服務綠色通道,建立“雙專員”服務機制,為鐵路項目“一對一”提供全流程電力服務,大幅縮短接電時限。
目前,隆瀘敘鐵路已通過安全評估,進入開通運營倒計時。6條供電線路運行穩定,各車站電力保障全部到位,國網瀘州供電公司已量身定制運維保障方案,全力護航鐵路開通后安全穩定運營。(完)
